En resumen:
- La clave de una reforma sin sobrecostes no es la velocidad, sino el respeto a la secuencia lógica de dependencias entre oficios.
- Diferenciar entre «fases húmedas» (albañilería, yeso, solado) y «fases secas» (pintura, carpintería) es fundamental para evitar que unos trabajos estropeen otros.
- Ignorar los tiempos de curado y secado de materiales como el yeso o el mortero para juntas es la causa principal de chapuzas y repeticiones.
- La coordinación debe seguir un «camino crítico»: las instalaciones (fontanería, electricidad) siempre deben preceder a los revestimientos (alicatado, pladur).
Afrontar una reforma es un proyecto ilusionante que puede transformarse rápidamente en una fuente de estrés y gastos imprevistos. El propietario que se aventura a coordinar los oficios por su cuenta a menudo se enfrenta a un caos de llamadas, retrasos y, lo que es peor, trabajos que deben deshacerse y volverse a pagar. Fontaneros que no pueden pasar tubos porque la pared ya está cerrada, pintores que ven su trabajo arruinado por el polvo del escayolista o electricistas que deben picar un alicatado recién puesto son escenarios demasiado comunes.
El consejo habitual se limita a «planificar bien» o «contratar buenos profesionales», pero estas son generalidades que no resuelven el problema de fondo. La cuestión no es solo quién viene, sino cuándo y, sobre todo, por qué. Existen dependencias técnicas invisibles para el no iniciado, relacionadas con la humedad, el polvo y el acceso físico, que dictan el orden correcto. Olvidamos que una obra tiene fases sucias y limpias, húmedas y secas, y mezclarlas es la receta para el desastre.
Este artículo abandona la simple lista cronológica para ofrecerle el modelo mental de un jefe de obra. La verdadera clave no reside en memorizar una secuencia, sino en comprender la lógica del camino crítico y las dependencias entre fases. Le mostraremos por qué el orden de los factores sí altera el producto final y cómo anticiparse a los conflictos puede ahorrarle miles de euros y disgustos. No se trata de dirigir una obra, sino de entender su flujo para que nadie tenga que trabajar dos veces.
A lo largo de las siguientes secciones, desglosaremos las interacciones críticas entre los principales oficios. Exploraremos desde la secuencia fundamental de las instalaciones hasta los tiempos de espera obligatorios y las decisiones estratégicas cuando el presupuesto es limitado, proporcionándole un mapa claro para navegar su proyecto con confianza.
Sumario: La secuencia lógica para una reforma sin contratiempos
- ¿Por qué el electricista debe ir antes que el escayolista aunque no toque el techo?
- ¿Cómo saber qué oficios pueden trabajar en paralelo y cuáles deben esperar?
- ¿Cuándo merece la pena meter 2 equipos a la vez aunque aumente el caos?
- El error que genera conflictos: meter al pintor cuando el escayolista aún ensucia
- ¿Cuántos días esperar después de solar antes de poder pintar?
- ¿Qué reformar primero: cocina, baño o salón si solo tienes 10.000 € ahora?
- ¿Por qué tu grifo gotea aunque hayas cambiado la goma 3 veces?
- ¿Cómo detectar si tu reforma tiene acabados de calidad o chapuzas ocultas?
¿Por qué el electricista debe ir antes que el escayolista aunque no toque el techo?
La respuesta a esta pregunta revela el principio más importante de una reforma: las instalaciones siempre preceden a los revestimientos. Piense en la fontanería y la electricidad como el sistema nervioso y circulatorio de la vivienda. Deben instalarse en el «esqueleto» (los muros de ladrillo o la estructura) antes de que se aplique la «piel» (el yeso, el pladur o los azulejos). El electricista necesita abrir rozas (canales en la pared) para pasar los tubos corrugados por los que luego irá el cableado. Este es un trabajo sucio que genera polvo y escombros.
Si el escayolista o yesero entrara primero, crearía una superficie lisa y acabada. Obligar al electricista a trabajar después significaría romper esa pared nueva para meter sus tubos, un contrasentido absoluto. Se tendría que volver a llamar al yesero para reparar los destrozos, pagando dos veces por el mismo trabajo y generando retrasos. La secuencia correcta es innegociable: primero se trazan y se instalan todos los tubos y cajas de registro, tanto de electricidad como de fontanería, y solo cuando esta red interna está completa, se da paso al oficio que cubrirá las paredes.
Esta fase inicial, a menudo llamada «de obra bruta», es el momento de tomar todas las decisiones sobre la ubicación de enchufes, interruptores, tomas de agua y desagües. Un cambio posterior siempre será más caro y destructivo.

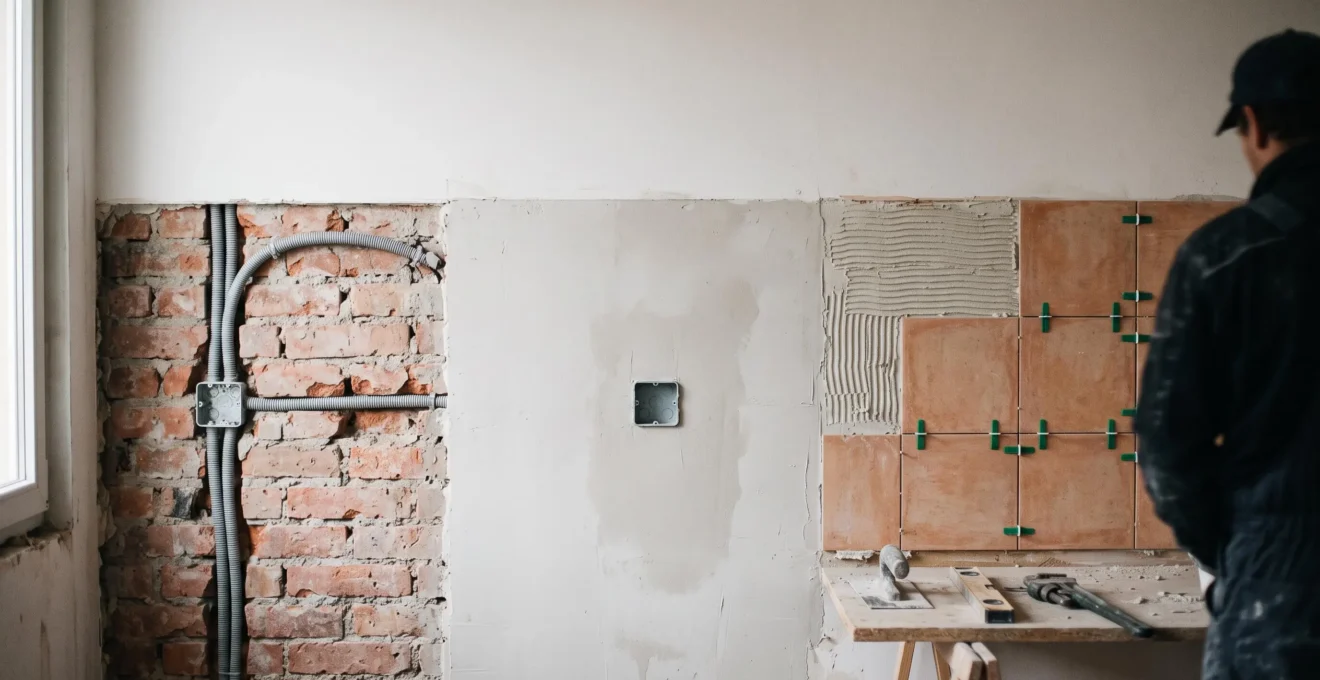

Como se aprecia en la imagen, esta red de conductos es compleja y debe quedar perfectamente integrada en la estructura antes de ser sellada. Un buen jefe de obra se asegura de que este «mapa» de instalaciones esté validado antes de dar el siguiente paso. Como señalan los profesionales del sector, el control es la clave para la eficiencia. La firma EMMME Interiorismo lo resume así en su blog sobre gestión de obras: «En esta fase es muy importante el control de las entradas en obra de cada oficio para que no se pisen entre sí y no se estorben en el trabajo.»
Por tanto, el electricista no solo debe ir antes que el escayolista, sino que su trabajo define las bases sobre las que todos los demás acabados se construirán. Es el primer paso del llamado «camino crítico» de la obra.
¿Cómo saber qué oficios pueden trabajar en paralelo y cuáles deben esperar?
La eficiencia en una reforma no siempre significa tener a varios equipos trabajando a la vez. La clave es entender qué tareas son compatibles y cuáles son excluyentes. Para ello, el concepto más útil es dividir la obra en dos grandes categorías: fases húmedas y fases secas. Las fases húmedas son aquellas que involucran agua, cementos, yesos o adhesivos que necesitan un tiempo de secado o curado y, a menudo, generan mucho polvo y suciedad. Las fases secas son las de acabados, que requieren un entorno limpio y estable.
En general, dos oficios de fase húmeda no deben trabajar en la misma estancia simultáneamente. Por ejemplo, un albañil alicatando el baño y un escayolista alisando el techo del salón en un piso pequeño crearán un ambiente de alta humedad que perjudicará el secado de ambos materiales, además de generar una contaminación cruzada de polvo y suciedad. Por otro lado, un oficio de fase seca puede trabajar en paralelo a uno de fase húmeda, pero siempre en zonas distintas y ya terminadas. Por ejemplo, un carpintero puede montar los muebles de la cocina (fase seca) mientras un albañil está solando la terraza (fase húmeda).
La siguiente tabla, basada en la lógica que aplican los profesionales, resume la compatibilidad entre los principales oficios para evitar interferencias y garantizar la calidad del resultado final.
| Oficio | Tipo de fase | Contaminación generada | ¿Puede trabajar en paralelo con otro oficio de fase seca? |
|---|---|---|---|
| Alicatador / Solador | Húmeda | Polvo de corte, agua, cemento | No recomendable en la misma estancia |
| Escayolista / Yesero | Húmeda | Humedad ambiental alta, polvo fino | No recomendable con pintor en la misma zona |
| Electricista (cableado bruto) | Seca | Polvo de rozas puntual | Sí, en zonas ya escayoladas |
| Pintor | Seca | Ninguna relevante | Sí, en zonas distintas a las húmedas |
| Carpintero (montaje mobiliario) | Seca | Serrín puntual | Sí, en cualquier zona ya rematada |
La regla de oro es secuenciar: terminar completamente una fase húmeda en una zona, permitir que seque y limpiar a fondo antes de introducir cualquier oficio de fase seca en esa misma zona. La tentación de solapar trabajos para «ganar tiempo» suele acabar en superficies dañadas y costes de reparación.
¿Cuándo merece la pena meter 2 equipos a la vez aunque aumente el caos?
La idea de acelerar una reforma introduciendo varios equipos a la vez es tentadora, pero es un arma de doble filo. La regla general es que solo es viable si las zonas de trabajo están claramente delimitadas y no hay dependencias entre ellas. Por ejemplo, en una vivienda grande, un equipo podría estar alicatando el baño del piso superior mientras otro instala el pladur en la planta baja. No se molestan, no se cruzan y no contaminan sus respectivos trabajos.
Sin embargo, en espacios reducidos como un apartamento, meter dos equipos a la vez suele ser contraproducente. El «caos» no es solo desorden, sino una fuente de errores: herramientas que se mezclan, materiales que se pisan o dañan, y una competencia por el espacio que ralentiza a ambos. Un fontanero y un electricista pueden trabajar en paralelo durante la fase de rozas si se reparten las estancias, pero es imposible que alicaten y pinten la misma habitación a la vez.
La decisión de duplicar equipos debe basarse en un análisis coste-beneficio. ¿El ahorro de tiempo justifica el aumento exponencial del riesgo y la necesidad de supervisión? Tener a más gente trabajando requiere un coordinador de obra (sea un profesional o el propio propietario) a tiempo completo, capaz de resolver disputas, asignar prioridades y controlar la calidad al instante. Sin una figura con autoridad clara, los problemas están garantizados. Como advierte Juan Luis Alonso Rodríguez, un constructor experimentado, en un foro profesional: «Si no tienes alguien que los controle y los dirija y se haga responsable de todos ellos se te avecinan problemas.»
La aceleración solo merece la pena en dos escenarios muy concretos: en obras de gran superficie con zonas independientes o cuando existe una fecha límite inamovible y se asume el sobrecoste de una coordinación intensiva. Para la mayoría de las reformas domésticas, una secuencia ordenada de un solo equipo a la vez es más lenta pero infinitamente más segura y económica.
En definitiva, no confunda actividad con progreso. Un solo profesional trabajando de forma eficiente y sin interrupciones avanzará más rápido que dos que se estorban mutuamente.
El error que genera conflictos: meter al pintor cuando el escayolista aún ensucia
Este es, quizás, el conflicto más clásico y costoso en una reforma mal coordinada. Surge de la impaciencia y del desconocimiento de un principio físico básico: el yeso y la escayola deben estar completamente secos antes de pintar. Aplicar pintura sobre una pared que todavía contiene humedad es garantía de desastre. La humedad quedará atrapada, provocando la aparición de moho, manchas oscuras y, en el peor de los casos, el desconchado de la pintura a corto plazo.
Además del problema de la humedad, está el de la contaminación. El trabajo del escayolista o yesero, especialmente el lijado final para alisar las superficies, genera una gran cantidad de polvo blanco y muy fino que se suspende en el aire y se deposita en todas partes. Si el pintor ya ha empezado a trabajar, aunque sea en otra habitación, ese polvo arruinará el acabado de la pintura, dejándola áspera y sucia. La secuencia correcta es inalterable: el escayolista termina todo su trabajo, se espera el tiempo de secado, se limpia la obra a fondo (aspirando paredes y suelos) y solo entonces, con el ambiente limpio y seco, puede entrar el pintor.
Pero, ¿cuánto tiempo hay que esperar? No es una cuestión de días, sino de la ausencia de humedad. Como norma general, los especialistas recomiendan esperar de 10 a 21 días dependiendo del grosor de la capa de yeso y la ventilación del espacio. Una forma profesional de asegurarse es usar un medidor de humedad. La pared no debería superar el 5% de humedad antes de aplicar la primera capa de imprimación.
Como enfatizan desde JUNO Pinturas, una marca experta en la materia: «Antes de pintar, asegúrate de que la humedad está resuelta (ya sea por filtraciones, condensación o capilaridad).» Ignorar este paso es tirar el dinero de la pintura y del trabajo del pintor.
La lección es clara: la prisa es la peor enemiga de un buen acabado. Respetar los tiempos de secado y el orden de limpieza es una regla no negociable para un resultado profesional.
¿Cuántos días esperar después de solar antes de poder pintar?
Al igual que con el yeso, el suelo recién instalado necesita un período de curado antes de que otros oficios puedan trabajar sobre él. Este error es menos obvio pero igualmente problemático. Después de colocar las baldosas (solar) o los azulejos (alicatar), hay dos tiempos de espera cruciales que deben respetarse: el secado del cemento cola y el curado de la lechada de las juntas.
Primero, tras colocar las baldosas con el cemento cola, es fundamental no pisar el suelo durante al menos 24 horas. Pisar antes de tiempo puede provocar que las baldosas se hundan de forma irregular, creando «cejas» o desniveles que arruinan la planimetría del suelo. Según los expertos en bricolaje explican que son necesarias 24 horas como mínimo antes de proceder al siguiente paso: el rejuntado.
Segundo, una vez aplicada la lechada o mortero para juntas, comienza el tiempo de curado. Este es el proceso químico que permite al material alcanzar su máxima dureza y resistencia al agua. Pintar demasiado pronto puede causar dos problemas principales: manchar las juntas recién hechas con gotas de pintura, que serán muy difíciles de limpiar sin dañar la lechada tierna; y dificultar el curado si se cubren los suelos con plásticos, atrapando la humedad y debilitando las juntas. El tiempo de espera varía según el tipo de lechada utilizada.
La siguiente tabla detalla los tiempos de curado recomendados para los tipos de mortero más comunes, una información vital para planificar los siguientes pasos sin comprometer la integridad del nuevo suelo.
| Tipo de lechada / mortero | Tiempo mínimo de curado | Recomendación antes de exponer a agua o limpieza intensa |
|---|---|---|
| Lechada a base de cemento | 3 días | Evitar limpieza agresiva antes de este plazo |
| Lechada / mortero epoxi | 7 días | No exponer a productos químicos antes de este plazo |
| Lechada de uretano | 7 días | No exponer al agua antes de este plazo |
Por lo tanto, una vez rejuntado, lo ideal es esperar un mínimo de 72 horas con una lechada cementosa estándar antes de permitir que el pintor comience a trabajar, protegiendo siempre el suelo nuevo con cartones o fieltros transpirables, nunca con plásticos que no dejen evaporar la humedad residual.
¿Qué reformar primero: cocina, baño o salón si solo tienes 10.000 € ahora?
Cuando el presupuesto es la principal limitación, la pregunta cambia de «cuál es el orden técnico» a «cuál es el orden estratégico». Con una cantidad fija como 10.000 €, la decisión sobre qué estancia reformar primero debe basarse en una combinación de tres factores: coste de la intervención, impacto en la calidad de vida y retorno de la inversión (ROI) si se piensa en una futura venta.
Tradicionalmente, el baño y la cocina son las reformas más demandadas y las que más valor aportan a una vivienda. Sin embargo, también son las más costosas debido a la implicación de fontanería, electricidad, alicatados y mobiliario a medida. Según datos del sector recogidos por Andimac, en España un 10% de los hogares reforma el baño (con un coste medio de 6.700 €) frente al 6,6% que reforma la cocina (con una media de 9.100 €). Con un presupuesto de 10.000 €, se podría acometer una reforma integral del baño o una reforma parcial pero funcional de la cocina.
Sin embargo, si el objetivo es maximizar el valor percibido con la mínima inversión, a veces la mejor estrategia no es una reforma integral. Intervenciones de menor coste, como pintar toda la casa y cambiar el suelo, pueden tener un impacto visual y un retorno de la inversión mucho mayores, transformando por completo la sensación de espacio y modernidad de la vivienda por una fracción del coste de una reforma húmeda.
La decisión es un equilibrio entre necesidad y estrategia. El siguiente análisis comparativo puede ayudarle a determinar qué opción ofrece el mejor rendimiento para su presupuesto y objetivos a largo plazo.
| Estancia / intervención | Coste estimado | Retorno de inversión (ROI) estimado |
|---|---|---|
| Pintura + pequeñas reparaciones (80 m²) | 800 – 1.200 € | 100% – 200% |
| Pintura + suelos nuevos | 1.920 – 3.600 € | Mejor relación coste-beneficio del conjunto |
| Cocina (reforma básica) | 6.500 – 9.000 € | 80% – 120% |
| Cocina (reforma de gama alta) | Elevado | Apenas 38% |
Si la necesidad funcional es imperiosa (un baño inutilizable, una cocina peligrosa), la prioridad es clara. Pero si se trata de una mejora estética, una intervención más ligera pero que abarque toda la vivienda, como pintura y suelos, puede ser una opción mucho más inteligente con un presupuesto limitado.
¿Por qué tu grifo gotea aunque hayas cambiado la goma 3 veces?
Un grifo que gotea es una de las averías domésticas más comunes y frustrantes. La reacción instintiva es cambiar la junta de estanqueidad o «zapata», esa pequeña pieza de goma que sella el paso del agua. Sin embargo, si tras cambiarla varias veces el goteo persiste, es evidente que el problema no está en la goma, sino en otra parte del mecanismo. Culpabilizar a la junta es como culpar a la tirita de que una herida no cicatrice: es un parche, no la cura.
Existen varias causas subyacentes que provocan que un grifo siga goteando a pesar de tener una zapata nueva. Comprenderlas es clave para solucionar el problema de raíz en lugar de seguir aplicando soluciones temporales.
Las causas más probables son:
- El asiento de la válvula está desgastado o dañado: El «asiento» es la superficie metálica sobre la que presiona la zapata para cortar el agua. Con el tiempo y la cal, esta superficie puede picarse, rayarse o desarrollar una muesca. Por muy nueva que sea la goma, si el asiento no es perfectamente plano, el agua encontrará un camino para filtrarse. Es la causa más común en grifos antiguos.
- La zapata es del tamaño o dureza incorrectos: No todas las juntas son iguales. Usar una zapata demasiado pequeña, grande, dura o blanda para el modelo de su grifo puede impedir un sellado perfecto. Es crucial llevar la pieza vieja como muestra para asegurarse de comprar un recambio idéntico.
- Presión de agua excesiva: Si la presión de la red en su vivienda es demasiado alta, puede forzar las juntas y provocar goteos incluso en grifos nuevos. Este problema afectaría a varios puntos de la casa y se soluciona instalando una válvula reductora de presión en la entrada general.
- Fisura en el cuerpo del grifo: En casos más raros, el propio cuerpo metálico del grifo puede tener una microfisura interna, a menudo invisible, que causa la fuga. En este escenario, la única solución es la sustitución completa del grifo.
Por lo tanto, antes de comprar una cuarta goma, inspeccione con una linterna el interior del grifo para comprobar el estado del asiento. A menudo, el problema no es la pieza que se cambia, sino la superficie sobre la que trabaja.
Puntos clave a recordar
- El orden de los oficios no es opcional; responde a dependencias técnicas de humedad, suciedad y acceso.
- La regla de oro: primero instalaciones (fontanería, electricidad), luego revestimientos (yeso, alicatado) y finalmente acabados (pintura, carpintería).
- Respetar los tiempos de curado y secado de los materiales no es una pérdida de tiempo, sino una inversión en la durabilidad y calidad del acabado final.
¿Cómo detectar si tu reforma tiene acabados de calidad o chapuzas ocultas?
Una vez que los andamios se han ido y el polvo se ha asentado, llega el momento de la verdad: evaluar la calidad del trabajo realizado. A simple vista, todo puede parecer nuevo y reluciente, pero las verdaderas «chapuzas» a menudo se esconden en los detalles. Un ojo no entrenado puede pasarlas por alto, pero estas imperfecciones no solo afectan a la estética, sino que pueden ser indicativas de problemas más graves a largo plazo. Saber dónde mirar es fundamental para asegurarse de que ha recibido el nivel de calidad por el que ha pagado.
No se necesita ser un experto para realizar una primera inspección. Se trata de observar con atención y usar el sentido común. Fíjese en las juntas, las uniones, las superficies y la funcionalidad de los elementos nuevos. Un buen profesional se enorgullece de sus remates; un mal profesional corre para terminar y pasar al siguiente trabajo, dejando un rastro de pequeños defectos que delatan su falta de cuidado. La diferencia entre un trabajo bien hecho y una chapuza casi siempre reside en la calidad y la pulcritud de los acabados.
Para ayudarle a realizar esta inspección final, hemos preparado una lista de verificación con los puntos críticos que debe revisar. Le permitirá identificar de forma sistemática los posibles defectos y reclamar su corrección antes de dar por finalizada la obra y realizar el último pago.
Plan de acción: Su lista de verificación de acabados
- Juntas y uniones: Revise las juntas de los azulejos y el suelo. ¿Son uniformes en grosor y color? ¿Están a nivel? Pase el dedo por las juntas de silicona en el baño y la cocina; deben ser lisas, continuas y sin grumos ni despegues.
- Superficies y pintura: Mire las paredes pintadas a contraluz. Busque brochazos, marcas de rodillo, gotas secas o zonas con diferente tonalidad. Las superficies deben ser lisas y de color uniforme. Compruebe que los bordes con techos, marcos y rodapiés están limpios y rectos.
- Niveles y plomos: Use un nivel de burbuja pequeño en estanterías, encimeras y marcos de ventanas. ¿Están rectos? Abra y cierre todas las puertas y ventanas nuevas; deben moverse con suavidad, sin rozar en el marco, y encajar perfectamente al cerrar.
- Funcionalidad de instalaciones: Abra y cierre todos los grifos, comprobando la presión y la ausencia de goteos. Descargue las cisternas. Encienda y apague todas las luces desde sus interruptores. Pruebe todos los enchufes con un pequeño electrodoméstico o un cargador de móvil.
- Remates y encuentros: Fíjese en los puntos donde se encuentran diferentes materiales: el suelo con el rodapié, el marco de una puerta con la pared, la encimera con el frente de la cocina. No debe haber huecos, grietas ni restos de adhesivos. Los remates deben ser limpios y precisos.
No tenga reparo en señalar lo que no está bien. Un profesional serio agradecerá la oportunidad de corregir sus errores y dejar a un cliente satisfecho. Una chapuza detectada a tiempo es un problema futuro evitado.
